Ngâm nước thử là bước quan trọng nhưng lại thường bị bỏ qua. Thực tế cho thấy, rất nhiều nhà vệ sinh chỉ phát hiện thấm sau khi đã ốp lát, gây tốn kém chi phí đục phá và sửa chữa.
Bài viết dưới đây sẽ giúp bạn hiểu rõ quy trình ngâm nước thử chống thấm nhà vệ sinh chuẩn kỹ thuật, đang được Chống Thấm Trường An Phát áp dụng tại thành phố VInh tỉnh Nghệ An.
Ngâm nước thử chống thấm nhà vệ sinh là gi?
Nội dung chính
Ngâm nước thử là quá trình:
- Bịt kín lỗ thoát sàn
- Bơm nước ngập sàn nhà vệ sinh
- Theo dõi khả năng rò rỉ trong thời gian 3 – 5 ngày
👉 Mục đích: kiểm tra xem lớp chống thấm có hoạt động hiệu quả hay không trước khi hoàn thiện.
Vì sao ngâm nước thử là bước không thể bỏ qua?
Phát hiện sớm các lỗi trong quá trình thi công
- Vật liệu thi công không phù hợp ( vật liệu không bám vào sàn bê tông, vật liệu bị thủy hóa…)
- Bị lỗi trong quá trình thi công vì không ai khẳng định 100% thi công chuẩn
- Lỗi tại cổ ống, hộc kỹ thuật
- Vết nứt chưa xử lý kỹ
- Đặc biệt khi ngâm thì áp lực nước mạnh hơn và vật liệu ngâm trong nước lâu thì kiểm tra lỗi có bị thấm dễ hơn
Tránh phải đục phá khi đã hoàn thiện lớp cán vữa và ốp lát
- Nếu thấm sau khi ốp lát → bắt buộc đục gạch
- Chi phí sửa chữa cao gấp 3–5 lần
- Ảnh hưởng đến cuộc sống hàng ngày
Đảm bảo chống thấm triệt để 100%
- Chỉ khi ngâm nước không thấm mới được nghiệm thu
- Khi đã ngâm nước mà kiểm tra không thấy thấm ở bất kỳ vị trí nào thì mới khẳng định lớp chống tấm đạt chất lượng

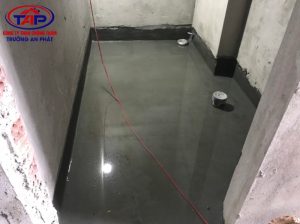

ngâm thử nước nhà vệ sinh để kiểm tra lần cuối trước khi bàn giao
Quy trình ngâm thử nước nhà vệ sinh chuẩn kỹ thuật
Bước 1 – bịt kín lỗ thoát sàn
- Sử dụng bóng cao su hoặc tấm màng bitum dán kín cổ ống
- Đảm bảo không rò rỉ qua đường ống tránh thoát nước
Bước 2 – bơm nước ngập sàn
- Mực nước từ 3–5cm
- Không ngập quá cao lên tường
Bước 3 – thời gian ngâm nước
- Từ 24 đến 72 giờ
- Với nhà vệ sinh tầng cao nên ngâm 72–96 giờ
Bước 4 – kiểm tra thấm dột
- Quan sát trần, tường tầng dưới
- Kiểm tra quanh cổ ống, hộc kỹ thuật
- Kiểm tra các phòng xung quanh nhà vệ sinh xem có bị thấm qua tường
- Không bị ẩm, có vết ố vàng, rò nước → đạt yêu cầu
Những sai lầm thường gặp khi ngâm thử nước
- Ngâm nước chưa đủ thời gian
- Ngâm quá ít nước
- Không kiểm tra kỹ tất cả các vị trí
- Ngâm thử khi lớp chống thấm chưa khô hoàn toàn
- Bỏ qua bước này để “tiết kiệm thời gian”
👉 Những lỗi này đều khiến không kiểm tra kỹ lỗi để bị thấm về sau.
Ngâm nước thử là nằm trong tổng thể quy trình
Ngâm nước thử không phải bước riêng lẻ, mà là một phần bắt buộc trong quy trình chống thấm nhà vệ sinh chuẩn kỹ thuật.
👉 Xem đầy đủ các bước tại:
Quy trình chống thấm nhà vệ sinh chuẩn kỹ thuật tại thành phố Vinh tỉnh Nghệ An
Dịch vụ chống thấm uy tín tại thành phố Vinh tỉnh Nghệ An
Chống Thấm Trường An Phát:
- Thi công đúng quy trình
- Bắt buộc ngâm nước thử trước nghiệm thu
- Bảo hành rõ ràng, lâu dài
